Vụ 'Dự án nâng cấp đoạn đường ngắn với kinh phí gần 50 tỉ đồng': Điện lực Cần Thơ lên tiếng

Công ty Điện lực TP Cần Thơ lên tiếng làm rõ tình hình di dời lưới điện trong dự án nâng cấp đường Trần Văn Hoài với kinh phí gần 50 tỉ đồng.

Liên quan đến phản ánh của Báo Người Lao Động về thông tin "Nâng cấp đoạn đường ngắn với kinh phí 50 tỉ đồng ở Cần Thơ: Lại hẹn tháng 9!", ngày 24-7, Công ty Điện lực TP Cần Thơ đã có phản hồi về thông tin này.

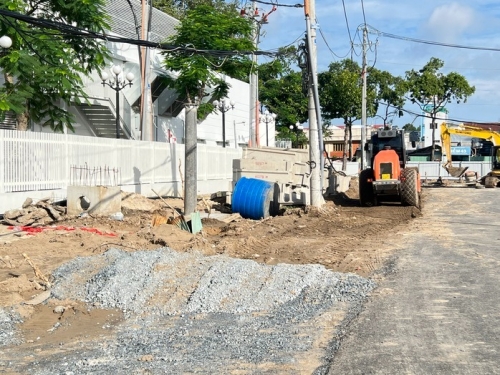

Dự án nâng cấp, cải tạo đường Trần Văn Hoài dự kiến hoàn thành trong tháng 7 nhưng vẫn còn ngổn ngang

Theo Công ty Điện lực TP Cần Thơ, khối lượng thực hiện di dời lưới điện bị ảnh hưởng dự án nâng cấp, mở rộng đường Trần Văn Hoài (phường Ninh Kiều) cụ thể như sau:

Khối lượng thực hiện di dời đến thời điểm hiện tại: Dựng phần gốc 5/6 vị trí trụ bê tông ly tâm 16 m ghép; dựng phần gốc 10/13 vị trí trụ bê tông ly tâm 16 m đơn.

Khối lượng công việc còn lại và trở ngại tại công trường: Còn lại 1 vị trí trụ ghép và 3 vị trí trụ đơn chưa thực hiện, sang dây dẫn trung hạ áp và dời trạm biến áp 560 kVA sang vị trí trụ mới, tháo dỡ các trụ hiện hữu nằm trong phạm vi giải phóng mặt bằng.

Nguyên nhân vì chưa có mặt bằng dựng trụ (ngay trên cống cũ) do nhà thầu chưa thi công xong đoạn cống mới và tháo dỡ cống cũ.

Công ty Điện lực TP Cần Thơ dự kiến trong tuần đầu tháng 8 sẽ tiếp tục thi công tháp phần ngọn các trụ đã dựng và dời trạm biến áp.

Trong thời gian từ nay đến trước ngày 1-8, nếu đơn vị thi công đường bàn giao mặt bằng 4 vị trí trụ còn lại, công ty sẽ tiếp tục bổ sung kế hoạch cắt điện để dựng phần gốc và tháp phần ngọn tất cả các. Sau đó, sẽ thực hiện công tác sang dây, tháo dỡ các trụ hiện hữu.

Công ty Điện lực TP Cần Thơ dự kiến trong tuần đầu tháng 8 sẽ tiếp tục thi công tháp phần ngọn các trụ đã dựng và dời trạm biến áp.

Công ty Điện lực TP Cần Thơ đề nghị Ban Quản lý dự án đầu tư xây dựng khu vực Ninh Kiều kiến nghị ban hỗ trợ, đôn đốc đơn vị thi công đường sớm bàn giao mặt bằng dựng trụ, tạo điều kiện cho công ty hoàn thành công tác di dời.

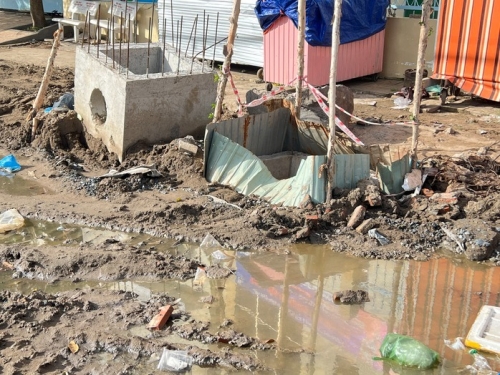

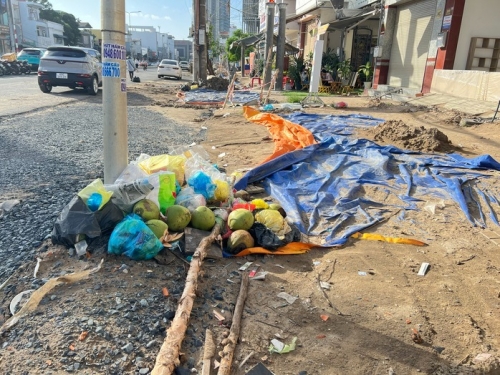

Như Báo Người Lao Động đã thông tin, dự án nâng cấp, cải tạo 525 m đường Trần Văn Hoài được khởi công từ tháng 11-2024, dự kiến hoàn thành trong tháng 7-2025 với kinh phí 49,4 tỉ đồng. Tuy nhiên, qua ghi nhận đến nay gần cuối tháng 7, dự án vẫn còn nhiều hạng mục chưa thực hiện xong như lắp cống, di dời lưới điện…

Ông Trần Ngọc Thái, Phó Giám đốc Ban Quản lý dự án đầu tư xây dựng khu vực Ninh Kiều, cho biết sau khi mở rộng đường Trần Văn Hoài thì các trụ điện nằm dưới lòng đường, hiện điện lực đang di dời các trụ điện nên dự án chưa hoàn thành theo đúng kế hoạch.

"Dự án hoàn thành hơn 70%, sau khi điện lực di dời lưới điện thì ban sẽ yêu cầu nhà thầu đẩy nhanh tiến độ, dự kiến trong tháng 9 sẽ xong" – ông Thái nói.
